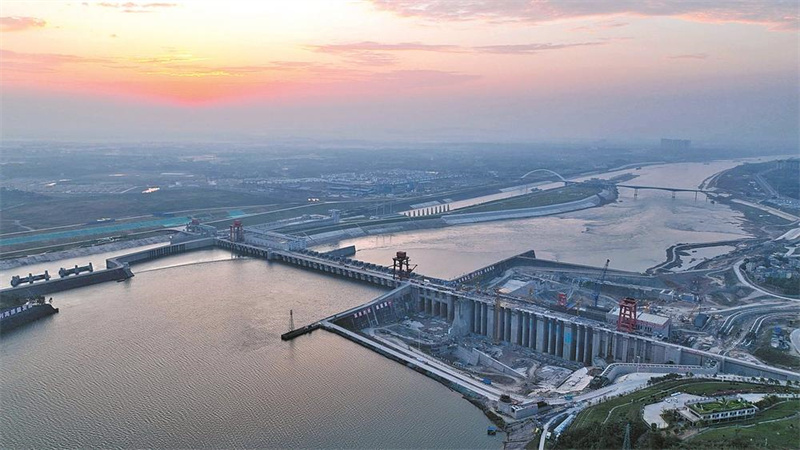

大藤峡水利枢纽工程具备全线挡水条件。(受访单位供图)
来宾网-来宾日报 4月25日,广西大藤峡水利枢纽工程右岸建筑物52米高程通过验收,标志着工程具备全线挡水条件,流域防洪安全重要保障作用进一步增强。 当天上午,在水利部、珠江委以及各部门支持下,大藤峡水利枢纽工程右岸建筑物52米高程阶段验收。此次验收范围主要包括右岸泄水闸、右岸厂坝、右岸挡水坝段及鱼道工程等部位。已完成质量评定单元工程6335个,全部合格,优良率95.6%;验收分部工程18个,优良率100%。 广西大藤峡水利枢纽开发有限公司有关负责人介绍,据气象水文部门预测,今年西江汛情可能偏早偏重,大藤峡右岸工程安全度汛面临较大挡水压力和安全风险。大藤峡工程具备全线挡水条件,意味着工程防洪能力进一步提升,流域防洪安全重要保障作用随之增强。 此外,4月24日,大藤峡水利枢纽工程右岸首台发电机组(1#)定子吊装成功。作为区域电力安全的重要支撑,该工程共布置8台国内最大的轴流转桨式水轮发电机组,单机容量200兆瓦。其中,左岸3台发电机组已于2020年全部投产发电,右岸计划今年首台发电机组投产运行。 大藤峡水利枢纽工程于2014年11月开工建设,左岸工程已建成并发挥综合效益,右岸工程于2019年5月开工。此次首台发电机组定子成功吊装,为决胜右岸首台机组发电攻坚战奠定了坚实基础。
|
